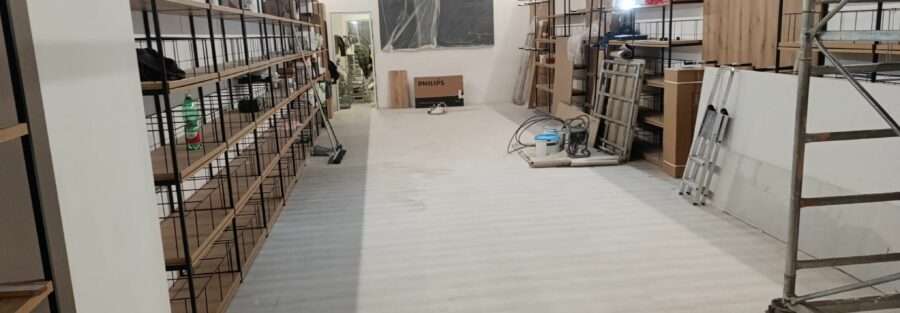

La gestione operativa di un progetto retail determina la reale possibilità di aprire un punto vendita nei tempi previsti.
Questo case study descrive come un progetto complesso di apertura negozio in centro commerciale è stato governato attraverso priorità chiare, cronoprogramma dinamico e regia operativa continua.
Quando la gestione operativa progetto retail diventa critica
Molti imprenditori interpretano l’apertura di un nuovo punto vendita come un progetto prevalentemente tecnico o commerciale.
Dal punto di vista operativo, però, il percorso richiede coordinamento continuo, decisioni rapide e una gestione strutturata degli imprevisti.
Nel caso analizzato emerge una criticità tipica: il cliente doveva espandere la rete vendita senza una sequenza esecutiva realmente definita.
Il nodo centrale non riguardava quindi la progettazione.
Riguardava piuttosto la capacità di governare operativamente l’intero processo.
Sintomi critici:
- necessità di scegliere rapidamente una location
- impatto organizzativo dell’apertura
- pressione sui tempi commerciali
- incertezza nella gestione operativa del progetto
👉 In questa fase il rischio principale non era progettuale, ma legato all’assenza di una regia operativa.
FASE 1 — Dalla necessità alla decisione operativa
Inizialmente il progetto richiedeva di trasformare un bisogno generico di espansione in una decisione realmente eseguibile.
Per questo motivo il team ha avviato un’analisi operativa strutturata delle possibili alternative.
In particolare sono stati valutati:
- opportunità di insediamento
- vincoli del contesto retail
- implicazioni operative delle diverse opzioni
- priorità strategiche del cliente
Successivamente questa analisi ha permesso di individuare una specifica location.
Di conseguenza l’intero progetto è stato impostato su una sequenza operativa chiara e condivisa.
Proprio in questa fase emerge il ruolo della governance operativa: ridurre l’incertezza prima di entrare nella fase di execution.
FASE 2 — Costruire un piano realmente eseguibile
Definita la location, il progetto è entrato nella fase di pianificazione operativa e ha condiviso il piano con i soggetti tecnici per verificarne la reale eseguibilità.
Attività principali:
- sviluppo progettuale
- coinvolgimento professionisti tecnici
- definizione sequenza lavorazioni
- costruzione cronoprogramma

Decisione operativa chiave

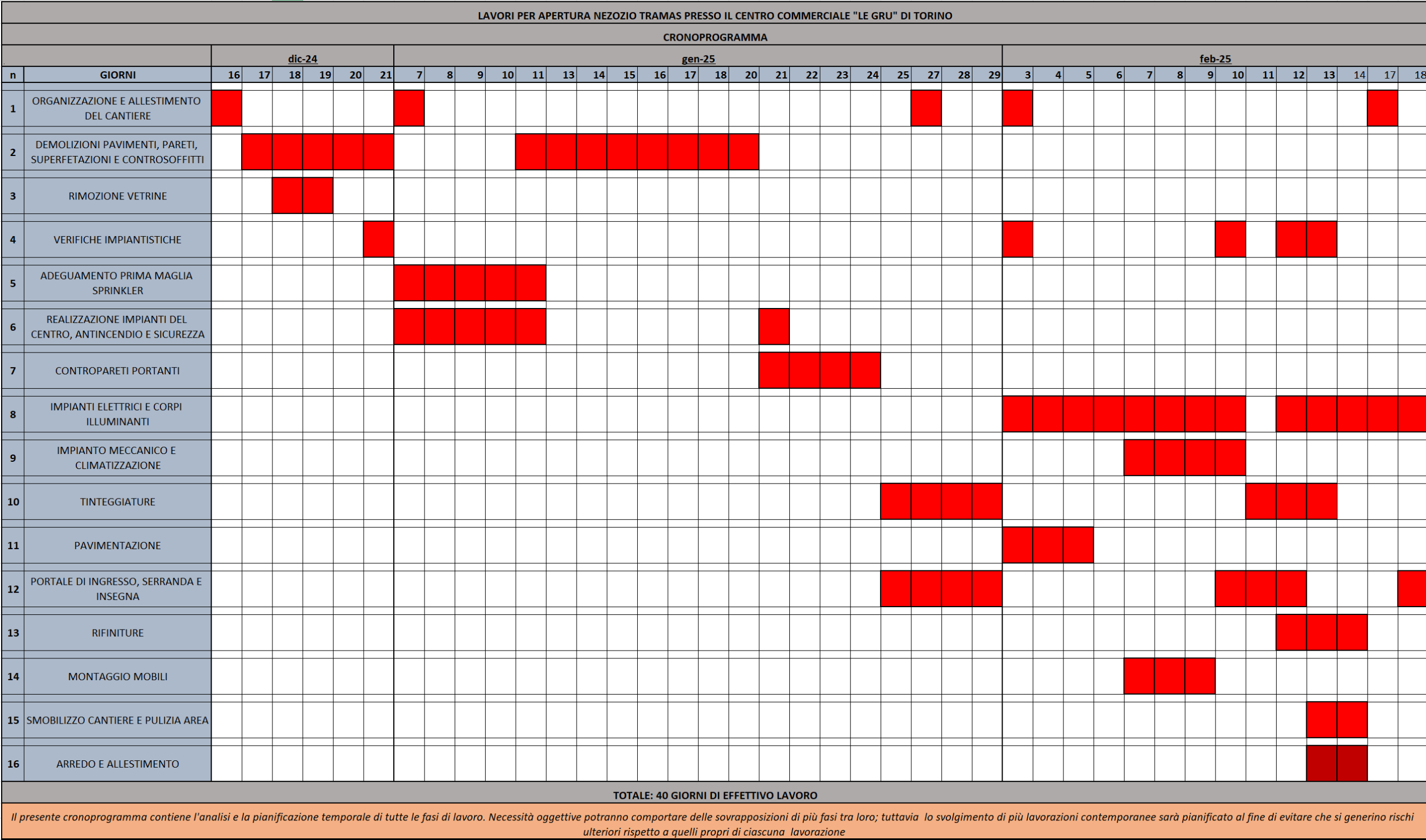

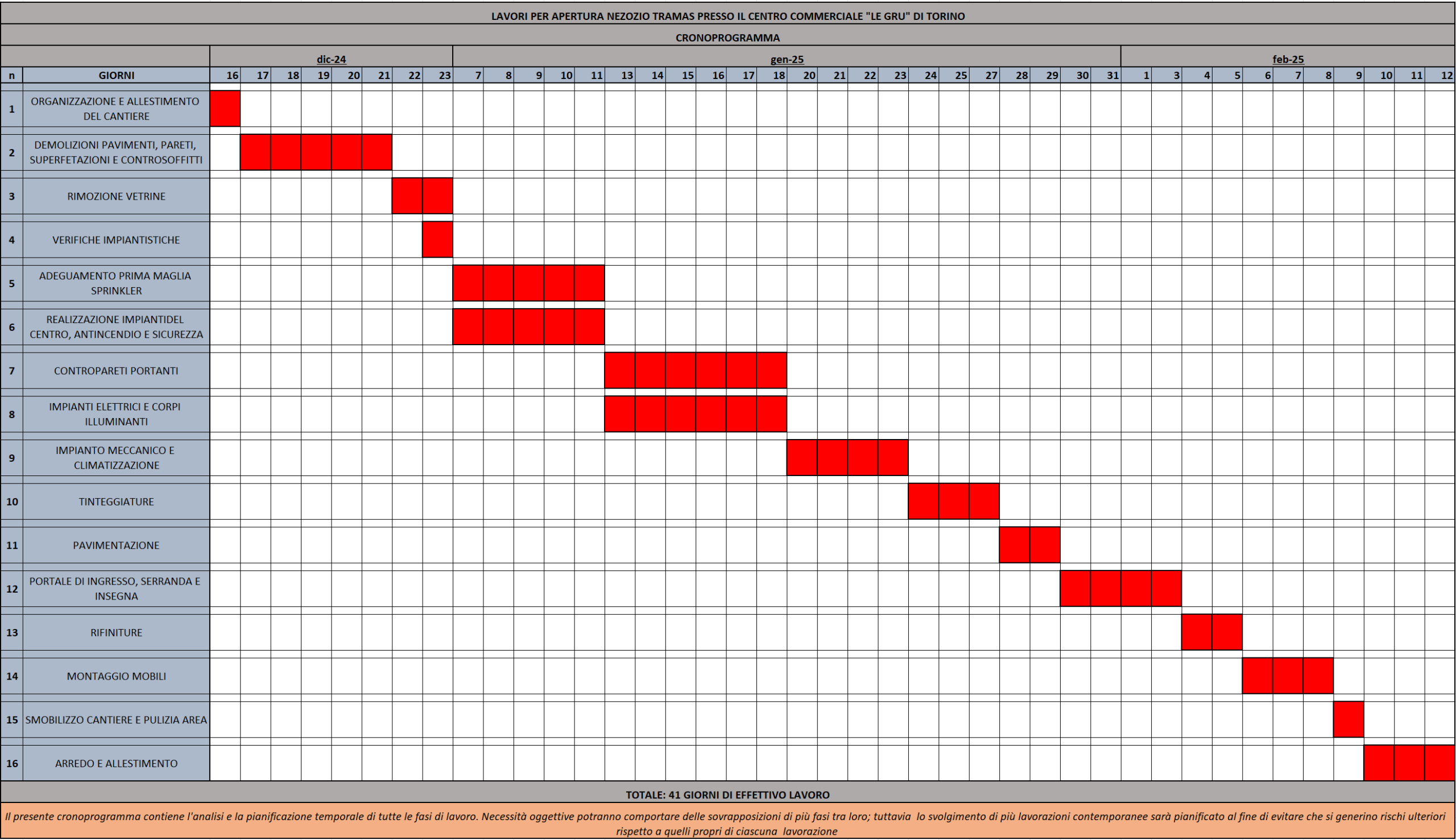

Abbiamo utilizzato il cronoprogramma come vero strumento di governo delle priorità, non come semplice pianificazione tecnica.
FASE 3 — Gestione operativa del progetto retail durante l’execution
Durante l’execution del progetto retail emerge immediatamente la complessità tipica dei cantieri in contesto commerciale. Contemporaneamente, attività simultanee e vincoli tecnici impongono decisioni operative rapide e continue.
- attività simultanee
- vincoli tecnici del centro commerciale
- interdipendenza tra lavorazioni
- pressione sulla data di apertura
Per questo scenario diventa necessario introdurre una regia operativa focalizzata sul coordinamento delle lavorazioni.
- Settimane iniziali→ coordinamento demolizioni e impiantistica
- Fase intermedia→ aggiornamento priorità e sequenze
- Fase finale→ presidio attività critiche
Inoltre, nei cantieri aperti al pubblico diventa fondamentale rispettare specifici obblighi normativi di sicurezza previsti dal Testo Unico sulla Sicurezza sul Lavoro.
Momento critico: evitare il blocco del progetto
Nel corso dell’avanzamento lavori il team ha individuato una criticità tecnica potenzialmente bloccante.
Di conseguenza si è reso necessario intervenire subito con decisioni operative mirate.
Sono state quindi adottate azioni correttive specifiche:
- riunione straordinaria con i soggetti tecnici
- ridefinizione della sequenza delle attività
- anticipazione di lavorazioni alternative
- riallocazione delle priorità operative
Grazie a questo intervento il team ha mantenuto la continuità esecutiva e, successivamente, ha aggiornato il cronoprogramma per riflettere le nuove priorità.

La regia che fà la differenza
Il cronoprogramma è diventato un sistema dinamico di governo operativo.
FASE 4 — Rimodulare il cronoprogramma sotto pressione
Per rispondere alla pressione sui tempi di apertura vengono introdotti momenti strutturati di verifica e aggiornamento continuo.
Attività principali:
- aggiornamento delle milestone
- gestione controllata delle sovrapposizioni
- monitoraggio quotidiano delle lavorazioni
- decisioni rapide sulle priorità
Grazie a questo approccio diminuisce il rischio di rallentamenti e, allo stesso tempo, aumenta la continuità esecutiva. Durante questa fase il coordinamento operativo richiede un aggiornamento costante delle priorità.
Stabilizzare la gestione operativa progetto retail prima dell’apertura
Dopo la rimodulazione del cronoprogramma e il recupero delle criticità operative, il progetto entra in una fase particolarmente delicata. Nelle settimane finali il cantiere appare vicino alla conclusione; tuttavia l’equilibrio operativo non risulta ancora pienamente stabilizzato.
Spesso, nei progetti retail, questo passaggio viene sottovalutato, inoltre, piccole discontinuità nelle lavorazioni possono generare ritardi o inefficienze proprio a ridosso dell’avvio commerciale.
NexAuctus decide quindi di introdurre ulteriore supporto alla regia operativa, orientata alla stabilizzazione finale.
Sono state quindi gestite attività specifiche:
- verifica puntuale delle lavorazioni completate
- coordinamento delle ultime interferenze operative
- controllo delle sequenze di consegna
- monitoraggio delle attività con maggiore impatto sull’apertura
- allineamento continuo tra avanzamento lavori ed esigenze commerciali
Grazie a questo intervento il progetto è passato da uno stato di quasi conclusione a un sistema operativo realmente pronto per l’avvio del negozio.
In questa fase la governance operativa non riguarda più solo l’esecuzione, ma la capacità di garantire continuità tra fine lavori e inizio dell’attività commerciale.
FASE 5 — Portare a risultato l’apertura
Nelle settimane finali il lavoro operativo si è concentrato su attività mirate a rendere l’apertura realmente eseguibile.
In particolare, il team ha gestito:
- verifiche funzionali degli spazi
- coordinamento delle ultime lavorazioni
- sincronizzazione con l’avvio commerciale
L’obiettivo non era semplicemente completare il cantiere, ma garantire l’effettiva apertura del punto vendita nei tempi previsti.
Risultati della gestione operativa progetto retail
Al termine delle attività, l’analisi operativa ha evidenziato segnali concreti di miglioramento.
Inoltre il coordinamento continuo ha contribuito a ridurre gli attriti tra i diversi soggetti coinvolti.
Tra i risultati più evidenti:
- priorità operative finalmente chiare
- riduzione delle interferenze tra attori tecnici
- adattamento costante del piano esecutivo
- maggiore continuità nelle lavorazioni
- apertura del negozio entro la finestra temporale prevista
Complessivamente la gestione operativa del progetto retail ha trasformato una sequenza di attività tecniche in un processo governato e orientato al risultato.
FASE 6 — Consolidare il progetto attraverso i deliverables operativi
Oltre alla gestione dell’execution, il progetto prevede la costruzione di un sistema documentale completo. Nel corso delle diverse fasi operative il team produce e organizza deliverables utili non solo all’apertura del punto vendita, ma anche alla gestione futura.
Tra i principali materiali consegnati al cliente rientrano:
- cronoprogrammi aggiornati in funzione degli imprevisti
- report operativi periodici sull’avanzamento
- documentazione tecnica organizzata per fasi di progetto
- tracciamento delle decisioni operative rilevanti
- archivio fotografico dettagliato dell’evoluzione del cantiere
- raccolta ordinata delle pratiche normative e autorizzative
Questa organizzazione documentale facilita decisioni successive e consolida il valore operativo del progetto. Questo lavoro ha consentito al cliente di disporre non solo di uno spazio commerciale pronto all’utilizzo, ma anche di una base informativa strutturata.
👉 Nei progetti complessi la governance operativa produce valore anche attraverso la qualità della documentazione consegnata.
Cosa insegna questa gestione operativa progetto retail
La governance operativa trasforma l’espansione commerciale in un processo realmente eseguibile.
Nei progetti retail questo significa lavorare su priorità chiare, coordinamento continuo e decisioni operative tempestive. Oggi, più che mai, la gestione operativa del progetto retail rappresenta un fattore determinante per la riuscita delle aperture commerciali.
Solo una regia costante permette infatti di trasformare una decisione strategica in un risultato concreto e misurabile.
Approfondimenti utili
Vuoi capire se i tuoi progetti stanno rallentando?
Con lo Studio Preliminare analizziamo:
- priorità operative
- sequenza delle attività
- criticità organizzative
- tempi realistici
